近日,廣州地鐵十一號線多條隧道實現貫通節點目標。其中,大金鐘至廣園新村至梓元崗區間(以下簡稱“大廣梓區間”)右線隧道和鶴洞東至沙涌至芳村大道東區間(以下簡稱“鶴沙芳區間”)右線隧道雙雙實現貫通,標志著兩個區間順利實現雙線貫通。此外,流花路至彩虹橋區間右線隧道、彩虹橋站3#和4#頂管通道也順利實現了貫通。
發現超500平米大溶洞

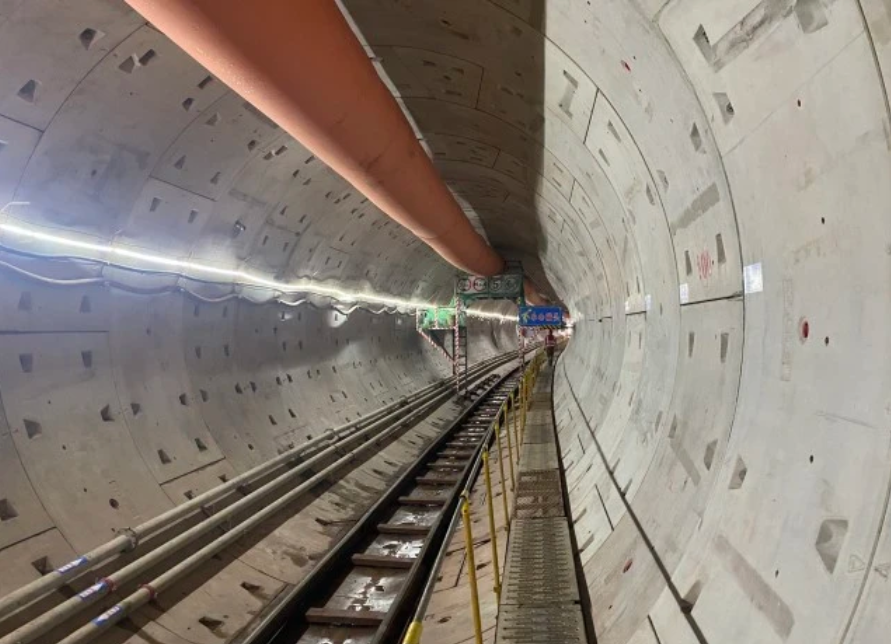

大廣梓區間線路全長1629米,沿線周邊環境和地質條件極為復雜,涉及高架橋、既有鐵路和在建管廊隧道等建構筑物。盾構機自大金鐘站始發,途經廣園新村站后,到達梓元崗站,主要穿越中、微風化灰巖、炭質灰巖、炭質頁巖、石英砂礫巖等地層及斷裂帶。由于基巖分布極不規律,巖面高差起伏大,且地下水豐富,溶洞發育強烈,最大溶洞平面面積達510.2平方米,最大串珠狀溶洞高19.5米,洞身微風化巖石強度最高達129.8兆帕,盾構施工安全風險高、難度大。
鶴沙芳區間線路全長1761米,盾構機自鶴洞東站始發后,沿芳村大道東路掘進,途經沙涌站后到達芳村大道東站。盾構機需依次側穿及下穿高架橋、既有地鐵線等建構筑物,主要穿越地層為強、中、微風化泥質粉砂巖,地下水豐富。同時,由于盾構機在沙涌站過站二次始發后,始發端距離既有地鐵廣佛線最小豎向凈距僅1.4米,且沿線存在多根橋梁樁基侵入隧道正線,最長樁長達2.5米,盾構施工過程中要求對各個環節進行嚴格管控,確保施工安全和質量。

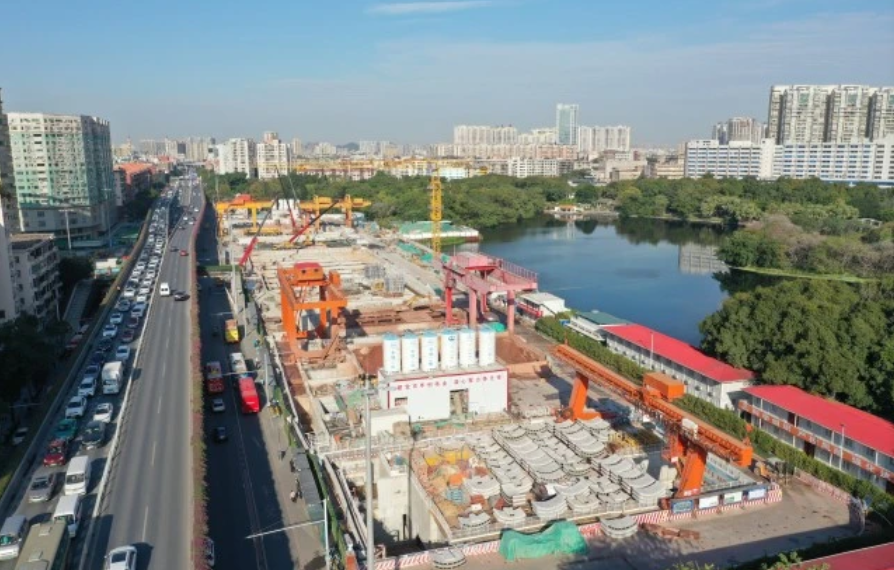

流花路至彩虹橋區間右線全長1173.2米,盾構機從彩虹橋站始發后,依次下穿在建地鐵線路、綜合管廊、湖泊、暗渠、大廈和劇院等,最后在人民北路下方到達流花路站。盾構隧道區間最小轉彎半徑約為400米,隧道頂最大埋深為35.3米,主要穿越地層為強風化泥質粉砂巖、中風化泥質粉砂巖、微風化泥質粉砂巖,上軟下硬,并且區間存在兩處地質斷裂帶,盾構施工需克服重重挑戰。

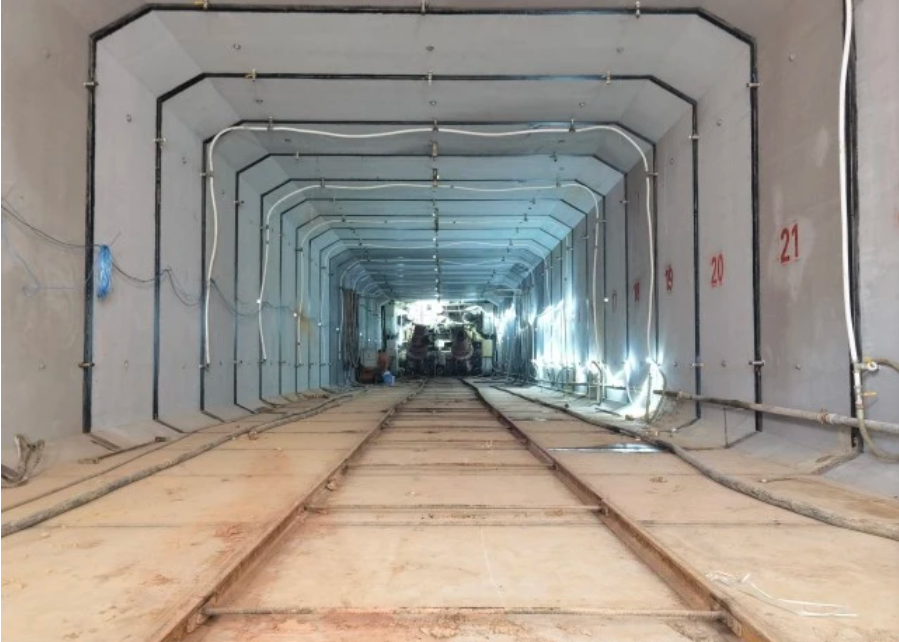

彩虹橋站3#頂管通道長38.09米,4#頂管通道長37.94米,頂管埋深10.6米,采用多刀盤土壓平衡頂管機施工,頂管機自車站南端始發,向八號線彩虹橋站掘進,頂進斷面為6.92米×4.92米。頂管通道與交通繁忙的市政主干道東風西路及東風西路高架正交,且附近老舊小區多,地下管線復雜,其中一根主供水管直徑達到1.8米,距離管頂僅5.9米,施工對地表沉降和管線的控制保護要求極高。
串聯中心城區,建設難度極大
地鐵十一號線作為串聯中心城區的大環線,各站點及區間隧道均位于交通要道或重要場所,且多次下穿既有地鐵線路、市政工程建構筑物、自然地貌等,地質條件復雜多變,施工推進異常艱難。為確保工程建設安全順利推進,廣州地鐵和施工單位中鐵廣投、中鐵二局和中鐵隧道局的地鐵建設者們齊心協力,先后克服了地質條件差、施工場地小、出土任務重、沉降控制要求高,以及疫情影響等一系列施工難題。
???????
針對盾構始發所面臨的困難,項目部多次邀請外部行業專家召開專題研究會,對施工方案和技術保障措施進行了充分論證,確保施工過程的可控性和安全性。同時,在施工過程中,建設者們根據隧道平縱斷面位置和埋深、所處地質條件、周邊環境條件和施工監測數據等情況,從盾構掘進、管片拼裝、掘進參數控制、同步注漿及二次注漿等各個環節著手,嚴格管控每一環施工,并保持“地面+地下”24小時全程盯控和巡邏,確保盾構掘進和地面建構筑物始終處于安全狀態。
截至目前,十一號線(火車站—琶洲—火車站):土建工程累計完成78%。32座車站中,2座已開通,14座已封頂,15座正在進行土建施工,剩余1座在進行前期準備;32個區間中,1個已建成開通,14個已貫通,15個進行土建施工,剩余2個進行施工前準備。赤沙車輛段和出入段線進行土建施工。
